Évaluer l'état d'avancement d'un projet
Vous pouvez indiquer la progression générale d'un projet en cours et celui des différents jalons définis sur un projet.
Exemple
Mon projet est à 25% d'avancement ce jour.
J'ai atteint le premier jalon, que je peux donc mettre à 100% ce même jour.
Mettre à jour la progression du projet
Pour mettre à jour la progression d'un projet en cours :
1. Cliquez sur le menu de navigation Projets > Projets.
2. Dans la zone d'édition, cliquez sur l'onglet Projets.
3. Affichez l'ensemble des projets.
4. Cliquez sur le projet en question pour afficher ses propriétés.
5. Dans la fenêtre de propriétés du projet, cliquez sur la page Suivi d'exécution.
6. Sous la section Historique des mises à jour d'avancement du projet, cliquez sur Nouveau.
La fenêtre de création d'un état d'avancement apparaît.
7. Sous la section Avancement, indiquez :
le pourcentage d'avancement
la date d'avancement
l'évaluation de l'avancement (Dans les temps ou En retard)
la date de fin prévisionnelle
le montant dépensé
le montant restant prévisionnel
8. Cliquez sur OK.
Visualiser l'échéancier du projet

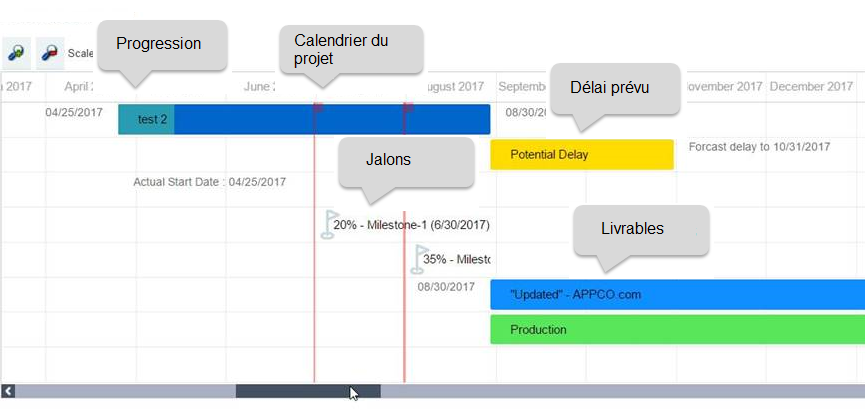

Un rapport vous permet de visualiser l'échéancier du projet.
Pour y accéder :
1. Dans les propriétés du projet, sélectionnez la page Rapports.
2. Sélectionnez le rapport "Diagramme de Gantt de cycle de vie des livrables projet".
L'échéancier du projet apparaît.
